Сроки ремонта квартиры по этапам: реальный календарь работ

Сроки ремонта квартиры по этапам: реальный календарь работ — иллюстрация к материалу на ДомЭксперт

«Ремонт за два месяца» — фраза, после которой стоит попросить график по этапам. Не потому, что бригада обманывает, а потому что в календаре ремонта половину времени занимают не работы, а ожидание: стяжка набирает прочность неделями, кухню везут полтора месяца, штукатурка сохнет по дню на миллиметр. Эти сроки не сжимаются деньгами и не зависят от числа рабочих.

Разберём реальный календарь капитального ремонта двухкомнатной квартиры, что можно вести параллельно, где прячутся скрытые задержки и почему заказ дверей и кухни ставят в начало графика, а не в конец.

Календарь по этапам: двушка 60 м²

ЭтапРаботыОжидание
Демонтаж и вывоз3–7 дней—
Перегородки, проёмы3–6 дней2–3 дня на схватывание
Электрика (штробы, кабель, щит)5–10 дней—
Сантехника (разводка, опрессовка)3–6 дней1 день на опрессовку
Штукатурка стен5–8 дней7–14 дней на просушку
Гидроизоляция санузла1–2 дня1–2 дня между слоями
Стяжка пола2–3 дня21–28 дней до укладки покрытия
Плитка в санузле и на кухне7–12 дней2–3 дня до затирки
Шпаклёвка и шлифовка6–10 дней1 день на слой
Потолки2–5 дней—
Покраска и обои4–8 дней1 день между слоями
Полы: покрытие и плинтус3–5 дней2 дня акклиматизации материала
Двери2–3 дня1 день на застывание пены
Чистовая электрика и сантехника3–5 дней—
Уборка и приёмка2–3 дня—

Итого: 55–95 рабочих дней, то есть 3,5–5 месяцев календарно. Сумма «чистых» работ — около 50–90 дней, но ожидание частично идёт параллельно другим работам, а частично останавливает всё.

Три ожидания, которые нельзя ускорить

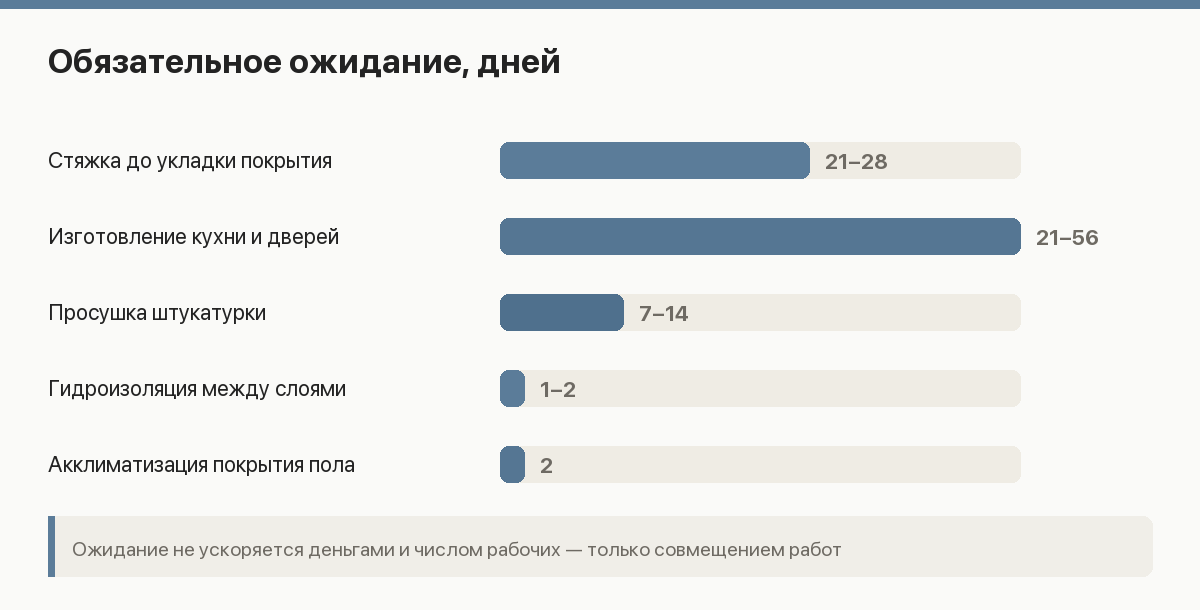

Схема графика ремонта: параллельные работы, критический путь и точки ожидания
Критический путь ремонта — не работы, а сушка стяжки и срок изготовления кухни.
  1. Стяжка — 21–28 дней. Цементная стяжка набирает прочность неделю на каждые 10 мм слоя. Уложить ламинат раньше — значит получить вздутие от остаточной влаги. Проверяется влагомером: 2–4% в зависимости от покрытия. Полусухая быстрее на неделю, наливной пол — вопрос дней, но он не заменяет стяжку при большом перепаде. Сравнение технологий — в статье про сухую и мокрую стяжку.
  2. Штукатурка — 7–14 дней. Гипсовая сохнет примерно сутки на миллиметр слоя при нормальной влажности. Шпаклевать раньше — получить отслоение и пятна.
  3. Изготовление мебели и дверей — 3–8 недель. Это не сушка, а производство, и оно не зависит от бригады. Отсюда главное правило графика: кухню и двери заказывают в первый месяц ремонта, сразу после того, как выведены размеры.

Ускорить сушку тепловыми пушками можно, но осторожно: пересушенная поверхность даёт трещины, а материал внутри остаётся влажным. Зимой при работающем отоплении сроки сокращаются на 20–30%, летом при высокой влажности — растягиваются: подробнее в статье про ремонт зимой.

Что идёт параллельно

График сжимается не скоростью работ, а их совмещением. Что можно вести одновременно:

  • Электрика и сантехника — разные бригады в разных помещениях, экономия 4–6 дней.
  • Плитка в санузле и штукатурка в комнатах — пока сохнут стены, плиточник работает, экономия 7–10 дней.
  • Сушка стяжки и все стеновые работы — по стяжке нельзя укладывать покрытие, но ходить и работать можно уже через 3–7 дней. Это самый большой резерв: 3 недели ожидания перекрываются штукатуркой, шпаклёвкой и покраской.
  • Заказ мебели и отделочные работы — производство идёт своим чередом.
  • Закупка чистовых материалов во время черновых этапов — см. чек-лист закупок.

Чего совмещать нельзя: мокрые процессы с укладкой паркета и монтажом дверей (влажность), пыльные работы с покраской, и любые работы над головой после натяжного потолка.

Где график ломается на практике

  1. Решение принимается по ходу. «Определимся с плиткой, когда дойдём» — и бригада простаивает неделю. Все чистовые материалы должны быть выбраны до штукатурки.
  2. Поздний замер кухни. Замер делают по оштукатуренным стенам, но до плитки на фартуке; если о нём вспомнили в конце — плюс 4–8 недель к сроку.
  3. Скрытые работы после демонтажа. Вскрыли пол — обнаружили гнилые лаги или необходимость менять стояки. Резерв 10–15% времени, как и денег, нужен всегда.
  4. Согласования. Перепланировка — 3–5 месяцев отдельным треком, см. проём в несущей стене.
  5. Дефицит и логистика. Материал под заказ приходит 2–6 недель; проверяйте наличие до старта этапа, см. ремонт при дефиците материалов.
  6. Смена бригады посередине. Новая команда тратит 1–2 недели на приёмку чужой работы и часто переделывает.
  7. Праздники и отпуска. Январь и май съедают до трёх недель, и в графике их нужно закладывать честно.

Сроки для других типов ремонта

Тип ремонтаКвартира 40–60 м²Квартира 80–120 м²
Косметический3–5 недель5–8 недель
Капитальный в новостройке3–4 месяца4–6 месяцев
Капитальный во вторичке4–5 месяцев5–8 месяцев
С перепланировкой6–9 месяцев8–12 месяцев
Только санузел3–5 недель3–5 недель
Только кухня4–7 недель5–8 недель

Как контролировать сроки

  • График в договоре с промежуточными датами по этапам, а не одной финальной. Штрафы за просрочку и условия их снятия — тоже в договоре, см. договор подряда.
  • Оплата по этапам после приёмки — самый действенный рычаг. Логика в статье про контроль сметы.
  • Еженедельная сверка с фотоотчётом: где идём по плану, где отстаём и почему.
  • Фиксация изменений письменно — каждое «а давайте вот так» получает новую цену и новый срок сразу, а не в конце.
  • Резерв 15% времени в личном плане. Если вы съезжаете на время ремонта или снимаете жильё, считайте по верхней границе: см. жить во время ремонта или съехать.

Оценить бюджет параллельно со сроками помогут калькулятор сметы по этапам и распределение бюджета — сроки и деньги в ремонте всегда двигаются вместе.

Частые вопросы

Можно ли сделать капитальный ремонт за 2 месяца?

Только при трёх условиях одновременно: все материалы закуплены заранее, мебель заказана до начала работ, а вместо цементной стяжки применяется полусухая или наливной пол. Даже тогда 2 месяца — жёсткий график без права на ошибку. Реалистично — 3,5–4 месяца для двушки.

Больше рабочих — быстрее ремонт?

До определённого предела. Две бригады в одной квартире мешают друг другу, а сушка не ускоряется от количества людей. Оптимально 3–5 человек на квартиру до 80 м² с чередованием специалистов по этапам. Восемь человек в двушке — это простой и путаница в зонах ответственности.

Когда заказывать кухню?

Проект — до начала черновых работ, чтобы электрик знал точки; финальный замер — по оштукатуренным стенам, до укладки фартука; изготовление 4–8 недель как раз перекрывает отделку. Если заказать после отделки, квартира будет готова, а кухни не будет ещё полтора месяца. Порядок работ — в статье про ремонт кухни.

Что делать, если бригада выбилась из графика?

Сначала выяснить причину: ожидание материалов и скрытые работы — объективны, простой из-за параллельного объекта — нет. Требуйте письменный обновлённый график с новыми датами и не оплачивайте следующий этап авансом. Смена бригады посередине почти всегда добавляет времени, а не сокращает.

Сколько времени занимает приёмка?

2–3 дня с учётом устранения замечаний по мелочи. Полноценная приёмка со списком дефектов и повторной проверкой — до недели. Закладывайте её в график отдельно, а не «в последний день»: чек-лист есть в статье как принять ремонт.

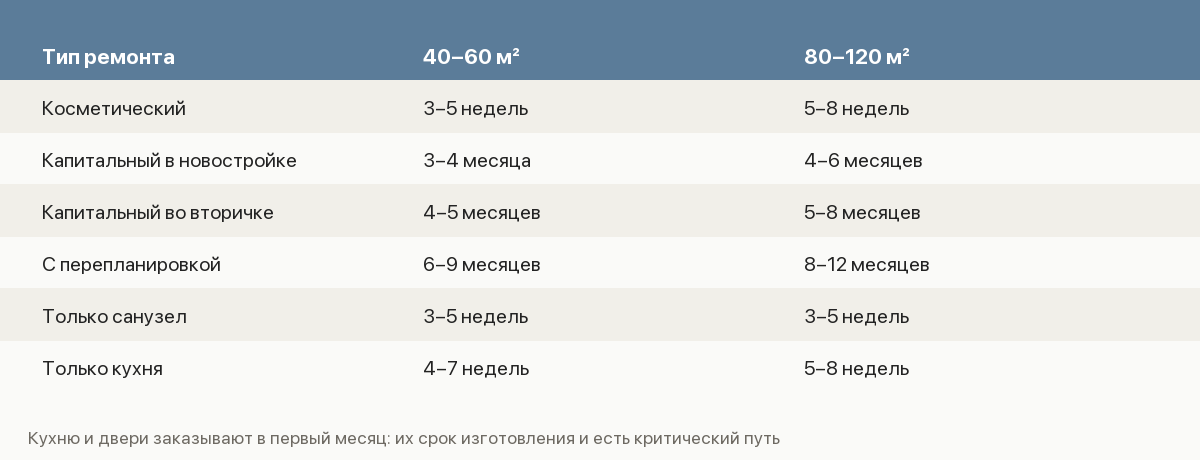

Памятка по срокам ремонта: длительность этапов работ и обязательного ожидания
Памятка по срокам: работы и ожидание — это две разные строки графика.

Итог

Капитальный ремонт двушки — 3,5–5 месяцев, и половину этого времени занимают не работы, а физика: 3–4 недели на стяжку, 1–2 недели на штукатурку и 4–8 недель на изготовление кухни и дверей. Первые два ожидания перекрываются параллельными работами, третье — только ранним заказом.

Поэтому график начинается не с демонтажа, а с двух решений: выбрать все чистовые материалы до штукатурки и заказать мебель в первый месяц. Ремонт, где эти два пункта выполнены, укладывается в срок; ремонт, где решения принимаются по ходу, растягивается вдвое независимо от бригады.
