Проём в стене — самая соблазнительная идея в перепланировке: убрать полметра кладки, и тесная кухня превращается в кухню-гостиную, а тёмный коридор получает свет. И самая опасная. Разница между «расширили проём» и «подпилили несущую конструкцию» — это расчёт конструктора, стальная рама и штамп на проекте. Без них проём в несущей стене — не ремонт, а изменение расчётной схемы дома, за которое отвечает собственник квартиры лично.
Разберём порядок по-настоящему: как определить тип стены, что считает конструктор, как выглядит правильное усиление, сколько это стоит и почему резать начинают только после получения разрешения.
Несущая или нет: как определить
Первое, что нужно понять — участвует ли стена в передаче нагрузки от перекрытий. Ориентиры по типу дома:
| Тип дома | Толщина несущих | Что обычно можно |
|---|---|---|
| Панельный | 120–200 мм железобетон | Проём — редко и только по проекту серии, часто запрет |
| Кирпичный старый фонд | 380–640 мм кирпич | Проём с рамой из швеллеров, чаще согласуется |
| Монолит-каркас | Нагрузку держат колонны и пилоны | Стены-заполнение сносятся почти свободно |
| Блочный (керамзитобетон) | 300–400 мм блок | Проём по расчёту, усиление обязательно |
| Сталинка с деревянными перекрытиями | Кирпич 380+ мм, есть прогоны | Только после обследования конструкций |
Толщина — только подсказка, а не доказательство. Достоверных источников два:
- Поэтажный план и техпаспорт БТИ. Несущие стены на плане показаны толще и заштрихованы иначе, но окончательный вывод даёт не план, а проектная документация.
- Проект дома или заключение проектной организации. Для типовых серий существуют альбомы допустимых перепланировок: там прямо указано, где проём возможен, каких размеров и с каким усилением.
Чего нельзя делать: определять несущесть простукиванием, «спросили у прораба» или по тому, что «у соседа сверху так же сделано». У соседа может быть незаконная перепланировка, которая всплывёт при продаже. Общая логика согласования — в материале о согласовании перепланировки квартиры.
Что можно и что нельзя в принципе
- Ненесущая перегородка — сносится или получает проём практически любой ширины, обычно по уведомительной схеме. Технология — в статье про демонтаж стен и перегородок.
- Несущая стена — проём возможен только по проекту с расчётом и усилением, с согласованием жилищной инспекции.
- Стена с вентканалом или стояком — участок с каналом неприкосновенен, проём смещают.
- Проём в панели нижних этажей высотного дома — часто запрещён: нагрузка растёт вниз, и то, что разрешили на 16-м этаже, на 3-м не пройдёт.
- Проём между квартирой и лестничной клеткой или в наружной стене — не согласуется. Про остекление и балконный блок — в статье о замене балконного блока.

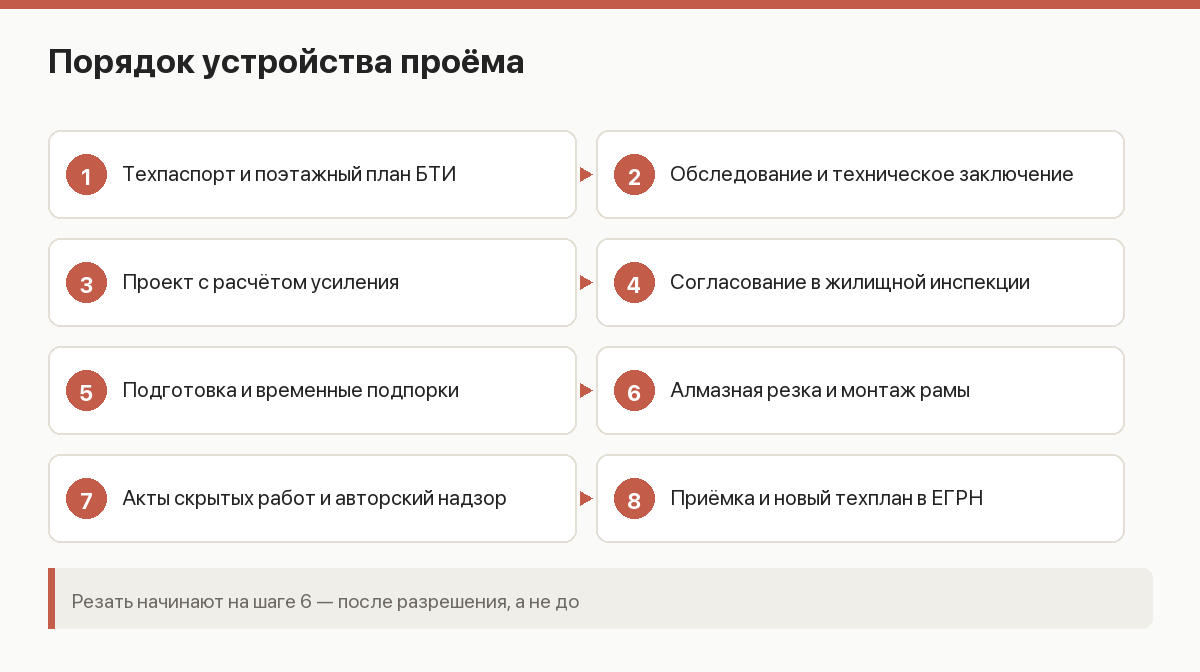

Порядок действий: восемь шагов

- Техпаспорт и поэтажный план. Заказывают в БТИ или через МФЦ. Без плана не начинает работать ни один конструктор.
- Обследование и техническое заключение. Проектная организация с допуском выезжает на объект, определяет тип конструкций, состояние, армирование (для панелей — приборный поиск арматуры) и даёт заключение о возможности проёма.
- Проект перепланировки с расчётом усиления. Конструктор считает нагрузку на участок и подбирает раму: сечения профилей, шаг стяжных болтов, узлы опирания.
- Согласование. Комплект уходит в жилищную инспекцию (в Москве — Мосжилинспекция), при типовой серии — с согласованием автора проекта дома. Срок обычно 30–45 рабочих дней.
- Подготовка. Отключают электрику в зоне работ, выносят мебель, ставят пылезащитные экраны, при необходимости — временные подпорки перекрытия по проекту.
- Резка и монтаж усиления. Проём вырезают алмазным инструментом поэтапно, рама ставится по мере вскрытия — а не «сначала всё убрали, потом привезли швеллер».
- Акты скрытых работ и авторский надзор. Фотофиксация каждого этапа, подписи проектировщика.
- Приёмка и новый техплан. Комиссия составляет акт о завершённой перепланировке, после чего изменения вносят в ЕГРН.
Именно за шагами 6–7 логично приглашать независимого специалиста: устройство проёма — тот случай, где технический надзор оправдан на 100%. См. материал о технадзоре в ремонте.
Как выглядит правильное усиление
Задача рамы — перехватить нагрузку, которую раньше несла удалённая часть стены, и передать её на сохранившиеся участки по бокам проёма. Типовое решение для кирпичной стены — П-образная или замкнутая рама из парных швеллеров.
- Перемычка — два швеллера (обычно №16–24 в зависимости от расчёта) по обе стороны стены, стянутые болтами через тело кладки с шагом 300–500 мм.
- Стойки — вертикальные швеллеры или уголки по краям проёма, приваренные или соединённые с перемычкой на болтах, передающие нагрузку вниз.
- Опорные площадки — под стойки заводят стальные пластины с распределением нагрузки на перекрытие; в расчёте это отдельный узел.
- Зачеканка. Зазор между сталью и кладкой заполняют безусадочным раствором: рама должна работать сразу, а не после того, как стена «сядет» на неё.
- Антикоррозийная защита и огнезащита — грунт по металлу, при необходимости огнезащитный состав или обшивка ГКЛ с нужным пределом огнестойкости.
Для железобетонной панели схема другая: чаще применяют обойму из уголков и пластин, вклеенные анкеры, иногда усиление углеволокном по проекту. Здесь самодеятельность исключена полностью — арматуру панели нельзя перерезать произвольно.
Пять признаков неправильного усиления
- Рама стоит только с одной стороны стены — нагрузка приложена внецентренно.
- Швеллеры не стянуты болтами, а просто «прихвачены» сваркой в двух точках.
- Между сталью и кладкой пустоты, забитые монтажной пеной или обрезками.
- Стойки заканчиваются в воздухе или упираются в стяжку без распределительной пластины.
- Проём вырезали целиком, а раму привезли на следующий день.
Резка: инструмент и пыль
Проём режут алмазными технологиями — стенорезной машиной с диском, канатной резкой либо кольцевым сверлением по контуру. Отбойный молоток по несущей стене — плохая практика: он даёт вибрацию, микротрещины в оставшейся кладке и лишний риск.
| Способ | Где применяют | Цена за м² проёма, 2026 |
|---|---|---|
| Стенорезная машина, сухая резка | Кирпич, блок, панель до 200 мм | 8 000–18 000 ₽ |
| Резка с водяным охлаждением | Толстый бетон, меньше пыли | 10 000–22 000 ₽ |
| Канатная резка | Стены свыше 400 мм, сложные контуры | от 20 000 ₽ |
| Кольцевое сверление по контуру | Когда нет доступа для машины | 300–800 ₽ за отверстие |
| Монтаж стальной рамы | Все несущие стены | 25 000–90 000 ₽ за проём |
Вода при мокрой резке уходит вниз и легко попадает к соседям — под резом ставят поддон и промышленный пылесос. Шум от алмазного инструмента высокий, поэтому работы жёстко привязаны к разрешённым часам: см. закон о тишине. Вывоз выпиленных блоков считают отдельно — фрагмент кирпичной стены 1×2 м весит порядка 700–900 кг, это тема статьи про вывоз строительных отходов.
Сколько это стоит целиком

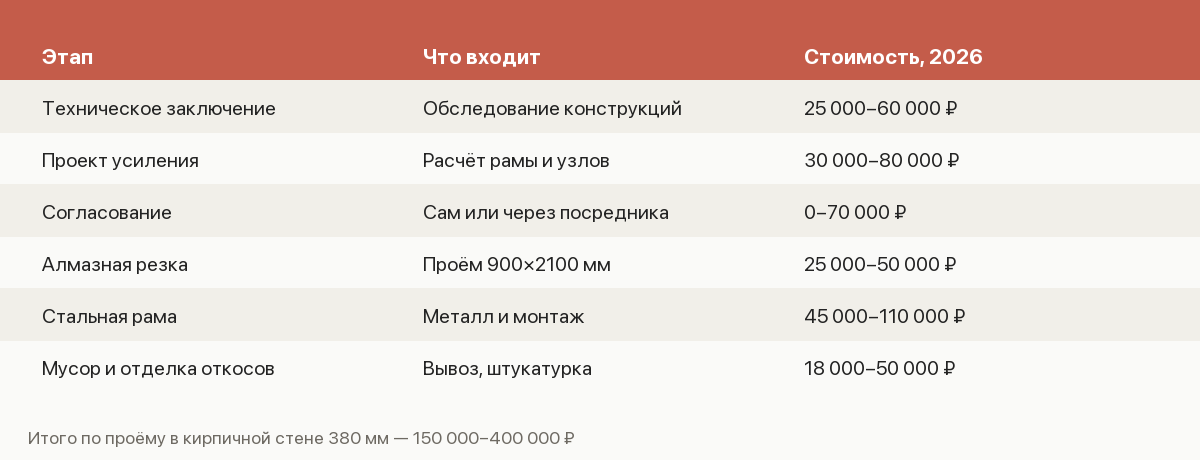

Пример сметы на проём 900×2100 мм в кирпичной несущей стене 380 мм, крупный город, 2026:
- Техническое заключение о состоянии конструкций — 25 000–60 000 ₽
- Проект перепланировки с расчётом усиления — 30 000–80 000 ₽
- Согласование (самостоятельно или через посредника) — 0–70 000 ₽
- Алмазная резка — 25 000–50 000 ₽
- Стальная рама: металл и монтаж — 45 000–110 000 ₽
- Вывоз мусора — 8 000–20 000 ₽
- Отделка откосов проёма — 10 000–30 000 ₽
- Итого: 150 000–400 000 ₽
Это сумма, из-за которой стоит честно взвесить альтернативы: иногда широкий проём заменяется раздвижной дверью-пеналом в ненесущей перегородке, переносом входа в комнату или отказом от стены, которая на самом деле не несущая. Как встроить эту сумму в общий бюджет — в материале о бюджете капитального ремонта.
Риски незаконного проёма
Проём без согласования — это не «штраф и забыли». Последствия накапливаются:
- Предписание вернуть всё в исходное состояние за свой счёт: заложить проём, восстановить кладку, получить акт.
- Административный штраф на собственника и невозможность продать квартиру в ипотеку: оценщик и банк видят расхождение с планом.
- Отказ страховой при аварии, связанной с конструкцией.
- Ответственность за ущерб соседям, если появятся трещины: доказать, что виноват не ваш проём, будет практически невозможно.
- Реальный риск для конструкции. Опасность не в «стена упадёт сегодня», а в перераспределении нагрузки: трещины у соседей, прогиб перекрытия, снижение сейсмо- и аварийной устойчивости.
Отдельно про страхование на время работ — в статье про страхование квартиры во время ремонта: при работах с конструкциями это один из немногих случаев, где полис реально нужен.
Частые вопросы
Можно ли расширить существующий проём на 10–15 см без проекта?
В несущей стене — нет. Даже небольшое расширение меняет схему опирания перемычки, а именно у краёв проёма кладка нагружена сильнее всего. В ненесущей перегородке расширение обычно проходит по упрощённой схеме, но тип стены всё равно нужно подтвердить документально.
Сколько ждать согласование?
Обследование и проект — 2–4 недели, рассмотрение в инспекции — 30–45 рабочих дней, приёмка после работ — ещё 10–30 дней. Реалистичный срок от идеи до штампа в новом техплане — 3–5 месяцев, поэтому этот процесс запускают в самом начале ремонта, параллельно с закупками и подготовкой. График — в чек-листе последовательности ремонта.
Что делать, если проём уже сделан прошлым владельцем?
Заказать техническое заключение. Если конструктор подтверждает, что усиление выполнено и достаточно, перепланировку можно узаконить постфактум — на практике через суд или административным порядком, в зависимости от региона. Если усиления нет, придётся либо усиливать по проекту, либо закладывать. Что ещё проверять во вторичке — в статье о ремонте вторичного жилья.
Нужны ли временные подпорки во время резки?
Это решает проект. При проёмах ниже перекрытия в несущей стене чаще всего да: ставят стойки-домкраты с распределительными балками до вырезки и снимают после того, как рама зачеканена и включилась в работу. Отсутствие подпорок при широком проёме — грубое нарушение.
Можно ли обойтись без стальной рамы, залив бетонную перемычку?
Иногда да — по расчёту применяют железобетонное усиление или комбинированные схемы. Но выбор делает конструктор: у бетона другой срок набора прочности, и работы придётся останавливать на недели. Стальная рама включается в работу сразу, поэтому в квартирах она распространена больше.

Итог
Проём в несущей стене — единственная работа в квартирном ремонте, где очередность «сначала документы, потом инструмент» не обсуждается. Тип стены подтверждается техпаспортом и заключением, размеры и усиление — расчётом конструктора, а рама ставится по мере вскрытия проёма и сразу зачеканивается. Всё остальное — отделка откосов, дверь, свет — тривиально по сравнению с этими тремя пунктами.
Если сумма в 150–400 тысяч рублей выглядит несоразмерной результату, это нормальный сигнал пересмотреть планировку: в большинстве квартир нужный сценарий достигается работой с ненесущими перегородками, дверями и зонированием. Идеи — в материалах о зонировании студии и кухне-гостиной.
